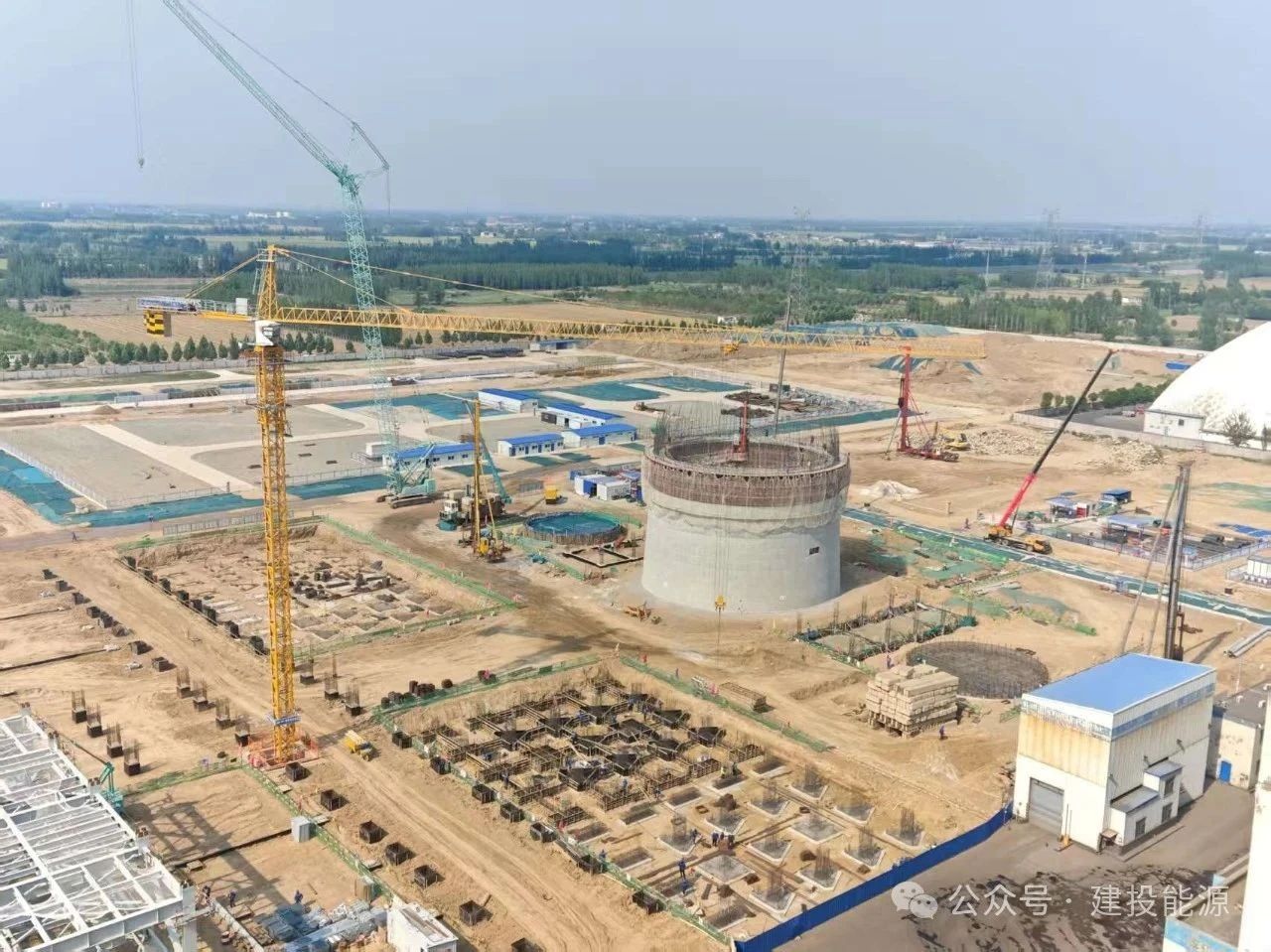

5月26日,任丘熱電二期項目主廠房基礎回填土工程提前4天完成“出零”目標,標志著工程正式轉入地上主體結構施工階段,這一突破性的進展為后續設備安裝和整體工程推進打下了堅實的基礎。
自主廠房基礎施工完成后,項目部對施工方案進行了優化,實現了土方開挖、鋼筋綁扎、混凝土澆筑等關鍵工序的無縫對接。嚴格監控施工質量,積極協調監理和土建檢測單位對回填土的關鍵指標進行檢測,并對數據進行細致分析。對回填土的壓實度進行了精確監測,確保每一層土的壓實度均達到設計標準。面對工期緊迫、作業空間受限等挑戰,項目團隊精心策劃、科學調度,嚴格遵循分層回填、分層壓實的施工技術,有效確保了工程的進度和質量。
目前,項目團隊正全力推進主機房上部結構施工,同步開展鍋爐鋼架吊裝、冷卻塔基礎澆筑等關鍵作業,有序推進主要設備的排產安裝籌備工作,全力沖刺各項關鍵進度目標。
